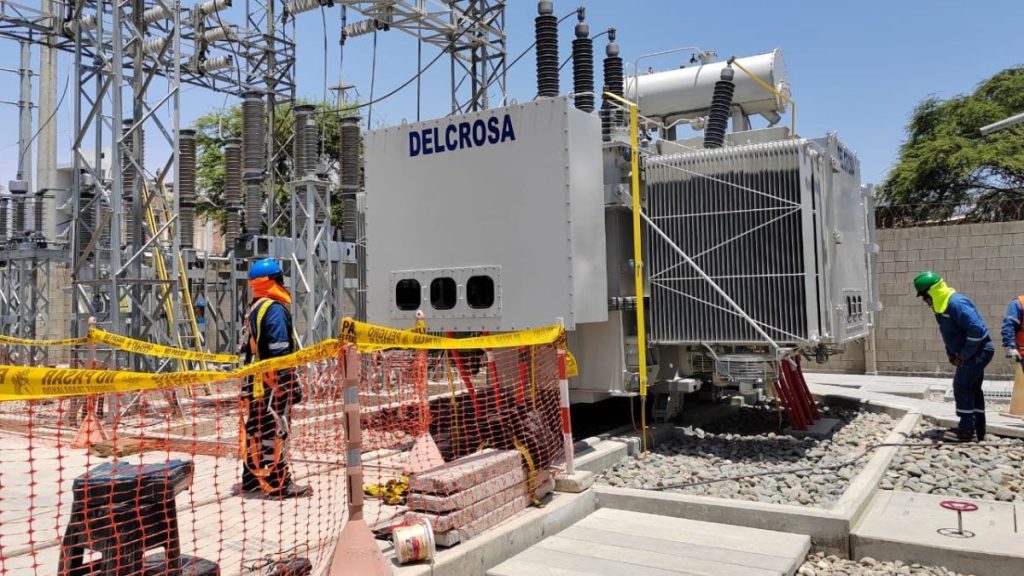

El pasado 15 de octubre entró en funcionamiento el moderno transformador en el distrito de Castilla, con una capacidad de 30 MVA. Este equipo no solo permitirá atender la demanda de nuevos clientes domiciliarios e industriales, incluyendo el sector inmobiliario, sino que también reforzará el servicio, especialmente ante el Fenómeno El Niño.
LEER MÁS: Enosa suspendará el servicio eléctrico en Castilla y Piura el 15 de octubre
De esta forma, el personal especializado de Enosa iniciaron el proceso de habilitación desde primeras horas del domingo. El trabajo se realizó desde varios frentes con el objetivo de maximizar eficiencia y cumplir con el horario establecido.
Trabajo especializado de Enosa
Un primer grupo se ocupó de las líneas de transmisión, otro de los tableros de control, el tercero trabajó en las barras eléctricas, mientras que el cuarto grupo se dedicó a los accesos del nuevo transformador.
Además, un quinto grupo se encargó de los sistemas de protección, asegurando así la integridad y seguridad del sistema eléctrico en su totalidad.
Cabe destacar que, debido a estos trabajos, se restringió el servicio eléctrico en el distrito y algunas zonas de Piura, desde las 6 a.m. hasta las 6 p.m., informó el vocero de la empresa Enosa.
